南阳路道路排水工程进展情况
发布日期:2016-08-16    作者:长春js6666zs金沙    来源:长春js6666zs金沙

    js6666zs金沙(中国游)有限公司官网

js6666zs金沙(中国游)有限公司官网

本工程位于长春市西南部,,,,,,,,工程起点洛阳街,,,,,,,,终至和平大街,,,,,,,,道路全长556米,,,,,,,,工期至2016年8月26日,,,,,,,,根据工程进度安排,,,,,,,,预计在7月31日北半幅达到通车条件。。。。。。 。

一、    工程进展

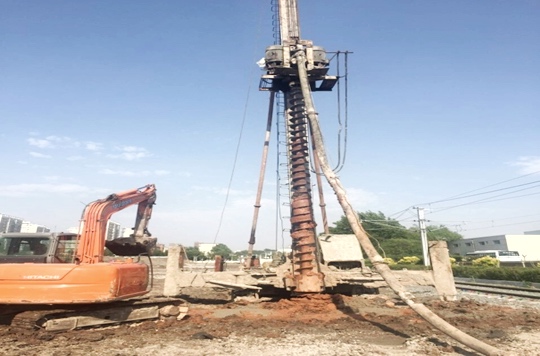

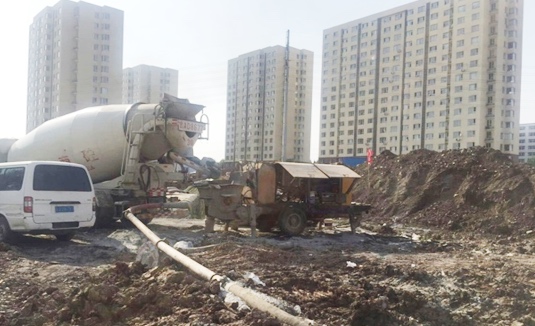

由于道路边界与55路有轨电车轨道相距不足50公分,,,,,,,,土基处理时为避免轨道的沉陷,,,,,,,,所以土基处理分两幅完成。。。。。。 。第一幅靠近轨道6米宽的土基处理采用CFG桩(水泥粉煤灰碎石桩)完成,,,,,,,,CFG桩总计1086根,,,,,,,,现已全部灌注完毕。。。。。。 。第二幅根据土基情况,桩号k0+27—k0+230采用60cm山皮石换填;;;;;;;;桩号k0+230—k0+480采用100cm山皮石,,,,,,,,150cm白灰土换填;;;;;;;;桩号k0+480—k0+556采用50cm山皮石换填。。。。。。 。目前正在修建施工便道,,,,,,,,以便工程材料的进厂,,,,,,,,同时约有6000m?弃土需要外运。。。。。。 。

二、    下一步工作安排

1、修建施工便道约300米;;;;;;;;

2、山皮石进厂进行第二幅土基处理;;;;;;;;

3、结构层填筑。。。。。。 。

南阳路是一条东西走向的道路,,,,,,,,其西侧与长春西站站前街交会,,,,,,,,其东侧抵达正阳广场。。。。。。 ????????梢运担,,,,,,这条路是连接长春西站与市区的一条重要道路。。。。。。 。我公司将根据施工总进度对工程施工内容进行细化安排,,,,,,,,同时做好雨季施工方案,,,,,,,,确保工程顺利完工。。。。。。 。
